Beim Erhärten von Massenbeton setzt die chemische Reaktion zwischen Wasser und Zement gewaltige Wärmemengen frei. Während diese thermische Energie bei gewöhnlichen Deckenplatten problemlos an die Umgebungsluft entweicht, schuf der Einbau von über drei Millionen Kubik-Yards Beton in einer heißen Wüstenschlucht beim Bau der Hoover-Talsperre ein ernstes physikalisches Problem. Ohne Gegenmaßnahmen hätte der Kern des gigantischen Bauwerks nach den Gesetzen der Fourierschen Wärmeleitung weit über ein Jahrhundert benötigt, um sich an die Umgebungstemperatur des Canyons anzugleichen. Beim allmählichen Abkühlen dieser eingeschlossenen Wärmemenge hätte das ungleichmäßige Schwinden gegen die starren Felswände Zugspannungen erzeugt, die die Zugfestigkeit des Betons weit überstiegen und die Staumauer von innen zerrissen hätten. Die Lösung des United States Bureau of Reclamation bestand in einem aktiven Kühlsystem: Das Bauwerk wurde in tausende säulenförmige Blöcke unterteilt, in jede Fünf-Fuß-Lage wurden dünnwandige Stahlrohre verlegt und Millionen Gallonen Fluss- und Kältemaschinenwasser durch die Masse geleitet, bevor die geschrumpften Fugen zu einem fugenlosen Bogen verpresst wurden.
Die exotherme Last des Massenbetons
Hydraulischer Zement bindet nicht durch Trocknung ab; er erhärtet über eine Kette exothermer chemischer Reaktionen, die zusammenfassend als Hydratation bezeichnet werden. Wird Portlandzementpulver mit Wasser versetzt, lösen sich Calciumsilikate und -aluminate, reagieren und fallen als ineinandergreifende Kristallstrukturen aus Calciumsilikathydrat und Calciumhydroxid aus. Im gewöhnlichen Hochbau, wo Bauteildicken in Zoll oder wenigen Fuß gemessen werden, leitet sich die durch diese chemischen Bindungen freigesetzte Wärme ungehindert an die Oberfläche ab und strahlt in die Atmosphäre ab, ohne gravierende innere Temperaturspitzen zu verursachen. In Massenbetonbauwerken mit außergewöhnlich großem Volumen-Oberflächen-Verhältnis verändern sich die physikalischen Bedingungen jedoch grundlegend.
Der Kern einer gewaltigen Gewichtsstaumauer wirkt als effektiver Wärmeisolator. Beton besitzt eine bemerkenswert geringe Wärmeleitfähigkeit, sodass tief im Inneren eines massiven Baukörpers entstandene Wärme über außerordentlich lange Zeiträume eingeschlossen bleibt. Während der ersten Entwurfsphase der Hoover-Talsperre in den späten 1920er-Jahren erkannten die Ingenieure, dass das Einbringen von 3,25 Millionen Kubik-Yards (2,48 Millionen Kubikmetern) Beton in den Black Canyon eine enorme Menge an chemischer Energie einschließen würde. Berechnungen zeigten, dass die Kerntemperatur innerhalb weniger Tage nach dem Einbau um 50 bis 70 Grad Fahrenheit (28 bis 39 Grad Celsius) über die Einbringtemperatur ansteigen würde.
Ohne einen technischen Eingriff zur Abfuhr dieser Energie hätte das Bauteilinnere Temperaturen von über 130 bis 140 Grad Fahrenheit (54 bis 60 Grad Celsius) erreicht. Da die Außenflächen an der Umgebungsluft und am Wasser rasch abkühlen, während das Innere intensiv heiß bleibt, entstehen steile Temperaturgradienten. Die kühlere äußere Hülle versucht, über einem unnachgiebigen, thermisch ausgedehnten Kern zu schrumpfen. Dies erzeugt starke Oberflächenzugspannungen, die unweigerlich zu tiefen, die Tragfähigkeit zerstörenden thermischen Rissen führen. Die Beherrschung dieser Hydratationswärme war keine Frage der Ästhetik; sie bildete die grundlegende Voraussetzung für den strukturellen Bestand des Bauwerks.
Die Physik der eingeschlossenen thermischen Energie
Die Geschwindigkeit, mit der sich thermische Energie durch ein festes Medium bewegt, folgt dem Fourierschen Gesetz der Wärmeleitung: Die lokale Wärmestromdichte ist direkt proportional zum negativen Temperaturgradienten. In Beton liegt die Temperaturleitfähigkeit – die Eigenschaft, welche Wärmeleitfähigkeit, spezifische Wärmekapazität und Dichte zusammenfasst – typischerweise zwischen 0,03 und 0,05 Quadratfuß pro Stunde (0,0028 bis 0,0046 Quadratmetern pro Stunde). Da die Zeit zur Wärmeableitung mit dem Quadrat der Wegstrecke skaliert, die die thermische Energie bis zu einer Grenzfläche zurücklegen muss, vervierfacht eine Verdoppelung der Betonwandstärke die erforderliche Abkühlzeit.
Die Hoover-Talsperre wurde mit einer Sohlenbreite von 660 Fuß (201 Metern) und einer Kronenbreite von 45 Fuß (13,7 Metern) entworfen und ragt 726 Fuß (221 Meter) über dem Gründungsfels des Colorado River auf. Mathematische Modelle des Bureau of Reclamation unter der Leitung von Ingenieuren wie C. H. Howell und R. E. Glover führten zu alarmierenden Ergebnissen, als diese Abmessungen in klassische instationäre Wärmeleitungsgleichungen eingesetzt wurden. Sie ermittelten, dass der Kern bei einer kontinuierlichen, ununterbrochenen Betonierung ohne künstliche Kühlung zwischen 110 und 125 Jahre benötigen würde, um sich auf die mittlere Jahrestemperatur des Canyons abzukühlen.
Über einen derart langen Zeitraum hätte sich die äußere Schale Jahrzehnte vor dem Kern stabilisiert. Während das Innere im darauffolgenden Jahrhundert allmählich seine eingeschlossene Hydratationswärme abgegeben hätte, wäre der Kern unweigerlich volumetrisch geschrumpft. Da der äußere Umfang bereits starr und fest mit den steilen vulkanischen Felswänden des Black Canyon verbunden gewesen wäre, wäre der schrumpfende Kern unter starke dreiachsige Zugspannungen geraten. Dies hätte die Talsperre durch klaffende innere Risse zerrissen und sowohl ihre Dichtigkeit als auch ihre Bogenwirkung zerstört.
Monolithische Verlockung versus volumetrische Kontraktion
Im Talsperrenbau des frühen 20. Jahrhunderts bestand der übliche Ansatz darin, Beton kontinuierlich einzubringen, um eine durchgehende, monolithische Masse zu schaffen. Ein fugenloser Steinkörper verhinderte theoretisch Nähte, durch die Wasser unter gewaltigem hydrostatischem Druck eindringen konnte. Als Bauwerkshöhe und Sohlendicke von Gewichtsstaumauern jedoch wuchsen, um den Anforderungen großer Flussgebiete zu genügen, kollidierte dieses monolithische Ideal unmittelbar mit den Gesetzen der thermischen Kontraktion und der Materialelastizität.
Beton besitzt einen linearen Wärmeausdehnungskoeffizienten von rund 5,5 Millionsteln pro Grad Fahrenheit (etwa 10 Millionsteln pro Grad Celsius). Während dieser Wert in Laborversuchen an Prüfzylindern verschwindend gering erscheint, führt seine Multiplikation über ein Bauteil mit 660 Fuß Sohlenbreite zu Maßänderungen im Bereich von mehreren Zoll. Kühlt ein Betonblock von mehreren hundert Fuß Länge um 50 Grad Fahrenheit ab, verkürzt er sich um mehrere Zehntelfuß. Wird dieser Baukörper direkt gegen ein unnachgiebiges Fundament aus Basalt- und Andesitbrekzie betoniert, kann er sich nicht frei zusammenziehen.
Die behinderte Verformung erzeugt Zugspannungen proportional zum Elastizitätsmodul des Werkstoffs. Da die Zugfestigkeit von Beton notorisch gering ist – sie liegt typischerweise bei nur 8 bis 12 Prozent seiner Druckfestigkeit –, übersteigt die bereits durch mäßige Temperaturabfälle induzierte Zugspannung mühelos die Bruchdehnungsgrenze des Materials. Die Talsperre würde vertikal reißen, parallel zu den Felswänden des Canyons und senkrecht zur Wasserseite, wodurch direkte Fließwege für hochgespanntes Stauwasser ins Innere entstünden, die destabilisierenden Auftriebsdruck hervorrufen.

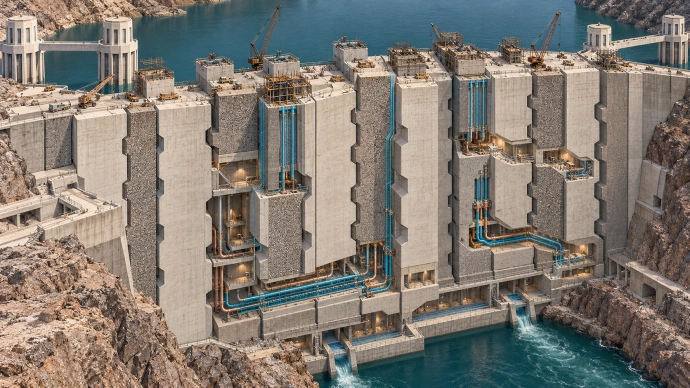

Die modulare Säulenarchitektur
In der Erkenntnis, dass eine monolithische, kontinuierliche Betonierung mathematisch und physikalisch unmöglich war, gab das Bureau of Reclamation die traditionelle ununterbrochene Einbaumethode auf. Stattdessen unterteilte das Planungsteam den massiven gekrümmten Keil der Hoover-Talsperre in ein ausgeklügeltes, ineinandergreifendes dreidimensionales Mosaik unabhängiger vertikaler Säulen oder Blöcke. Kein Block durfte auf der Wasserseite eine Grundfläche von 50 mal 50 Fuß (15,2 mal 15,2 Metern) oder nahe der Luftseite von 25 mal 25 Fuß (7,6 mal 7,6 Metern) überschreiten, um die Grundrissabmessungen jedes Einzelelements innerhalb sicherer Schwindgrenzen zu halten.
Der Beton wurde in aufeinanderfolgenden vertikalen Lagen eingebracht, die strikt auf eine Höhe von fünf Fuß (1,52 Metern) begrenzt waren. Um ein Umkippen einzelner Blöcke zu verhindern und seismische sowie hydrostatische Lasten gleichmäßig zu verteilen, wurden die vertikalen Säulenflächen mit ineinandergreifenden vertikalen und horizontalen Verzahnungen betoniert. Diese Scherverzahnungen wurden als trapezförmige Vertiefungen und Vorsprünge in den Holzschalungen ausgebildet, was einen komplexen mechanischen Verbund ähnlich riesigen Puzzleteilen erzeugte. Benachbarte Säulen wurden zeitlich versetzt hochgezogen, sodass über der Talsohle ein Schachbrettmuster entstand, über dessen freiliegende Ränder jede Lage einen Teil ihrer Frühwärme an die Luft abgeben konnte.
Die Unterteilung der Staumauer in Säulen löste jedoch nur die Hälfte des ingenieurtechnischen Problems. Bei natürlicher Abkühlung hätten die einzelnen Säulen noch immer Jahrzehnte zur Stabilisierung benötigt; sie wären voneinander weg geschrumpft und hätten offene vertikale Fugen hinterlassen. Wasser wäre unter hohem hydrostatischem Druck durch diese Lücken geströmt, was die Funktion der Mauer als Bogen und die Übertragung von Druckkräften in die Widerlagerwände verhindert hätte. Eine aktive künstliche Kühlung wurde zum unverzichtbaren technischen Mittel, um diese Säulen rasch auf ihr Endmaß zu bringen, damit sie anschließend miteinander verbunden werden konnten.
Entwicklung aktiver Kühlkonzepte
Die Idee, die Betonabkühlung durch Zirkulation von Wasser durch eingebettete Leitungen zu beschleunigen, war bereits vor dem Bau der Hoover-Talsperre in Grundzügen formuliert worden, jedoch nie in industriellem Maßstab erprobt. Ingenieure des Bureau of Reclamation testeten die physikalischen Grundlagen während des Baus der Owyhee-Talsperre im östlichen Oregon zwischen 1928 und 1932. An der Owyhee-Talsperre wurde ein Versuchsnetz aus Ein-Zoll-Stahlrohren in einen Betonabschnitt einbetoniert, um Wärmeabfuhrraten, Druckverluste und Temperaturabfälle unter realen Einbaubedingungen zu analysieren.
Die Versuche an der Owyhee-Talsperre bestätigten Glovers mathematische Modelle: Strömendes Wasser konnte die Hydratationswärme wirksam abführen, bevor maximale Kerntemperaturen das Betongefüge mikrostrukturell schädigten. Zudem bewiesen die Experimente, dass der Temperaturgradient zwischen dem zirkulierenden Wasser und dem umgebenden Beton ohne lokalen Thermoschock gesteuert werden konnte. Würde kaltes Wasser zu schnell in eine heiße Betonlage geleitet, führte der steile Temperaturunterschied zwischen der Metallrohrwand und dem Beton zu Rissen in der Matrix innerhalb weniger Zoll um das Rohr.
Ausgerüstet mit empirischen Daten aus Owyhee entwickelte das Konstruktionsbüro des Bureau of Reclamation in Denver einen umfassenden Kühlplan für die Hoover-Talsperre. Die Dimensionen waren beispiellos: Statt einer lokalen Versuchsanordnung sollte das gesamte Bauwerksvolumen mit durchgehenden Kühlschleifen versehen werden. Jeder einzelne Kubik-Yard eingebauten Betons sollte nur wenige Fuß von einem aktiven Wärmetauscher entfernt liegen, was den Ingenieuren eine exakte Steuerung des thermischen Verlaufs der massiven Mauer erlaubte.
Das dünnwandige Stahlrohrnetz
Das mechanische Rückgrat dieses Wärmeabfuhrsystems bildeten rund 582 Meilen (937 Kilometer) dünnwandige Stahlrohre mit einem Außendurchmesser von 1 Zoll (25,4 mm). Das Rohr wies eine Wandstärke von lediglich 0,065 Zoll (1,65 mm) auf – spezifiziert, um den Wärmedurchgang durch die Metallwand zu maximieren und zugleich ausreichend Streckgrenze zu bieten, um den mechanischen Belastungen durch Betoneinbau, Innenrüttler und Baustellenverkehr standzuhalten. Flexible, leichte Rohre waren essenziell, da tausende Einzelsegmente bei sengender Wüstenhitze von Hand auf frisch betonierten Lagen verlegt werden mussten.
Die Rohre wurden direkt auf die horizontale Oberfläche jedes Fünf-Fuß-Abschnitts verlegt, sobald der Beton erstarrt war und einige Tage nachbehandelt wurde. Arbeitskolonnen bauten die Rohre in Serpentinenschleifen auf, die hin und her über die Oberseite jedes Blocks verliefen, bevor sie an Sammelleitungen in einem acht Fuß breiten, zentralen vertikalen Verteilerschacht entlang der Mauerachse endeten. Der horizontale Achsabstand benachbarter Rohrstränge betrug etwa 5 Fuß 9 Zoll (1,75 Meter), wodurch ein gleichmäßiges Kühlraster entstand, bei dem kein Betonvolumen weiter als drei Fuß von einer Kühlleitung entfernt war.
Um benachbarte Rohrlängen ohne zeitraubendes Gewindeschneiden zu verbinden, kamen spezielle Klemmkupplungen mit Gummidichtungen zum Einsatz. Diese Verbindungen ließen sich auf der Baustelle rasch montieren und boten hinreichende Winkeltoleranz, um geringe Abweichungen der Rohrachse auszugleichen. Bevor die nächste Fünf-Fuß-Betonlage direkt über der Rohranordnung eingebaut wurde, wurde der gesamte Kreislauf einer Wasserdruckprüfung bei 100 Pfund pro Quadratzoll (690 kPa) unterzogen, um Dichtigkeit sicherzustellen. Der Beton wurde anschließend aus Acht-Kubik-Yard-Kübeln an Kabelkranen eingebracht, wobei die Mannschaften streng darauf achten mussten, die empfindlichen Stahlleitungen weder zu verschieben noch zu zerdrücken.
Vorkühlphase mit Flusswasser
Die Wärmeabfuhr erfolgte in zwei getrennten, aufeinanderfolgenden Phasen, um die Energieeffizienz zu optimieren und thermische Spannungen zu begrenzen. Die erste Phase nutzte ungekühltes Rohwasser direkt aus dem Colorado River oberhalb des Fangdamms. Obwohl die Wassertemperaturen des Wüstenflusses im Sommer hoch waren – oft erreichten sie 60 bis 80 Grad Fahrenheit (16 bis 27 Grad Celsius) –, war dieses Wasser noch immer erheblich kühler als der Beton, dessen Temperatur innerhalb weniger Tage nach der Hydratation auf rund 130 Grad Fahrenheit (54 Grad Celsius) stieg.
Die Zirkulation von Flusswasser durch die eingebetteten Schleifen unmittelbar nach der ersten Aushärtungsspitze bot eine leistungsfähige Wärmesenke, die die frühe Hauptwärme der Hydratation absorbierte. Pumpen einer temporären Pumpstation am Fluss drückten das Flusswasser durch große Hauptzuleitungen den Zentralschacht hinab und in das Labyrinth der Ein-Zoll-Blockrohre. Die Kühlkreisläufe liefen ununterbrochen, zogen die intensivste Hitzewelle aus dem Kern ab und führten die Energie flussabwärts wieder in den Fluss zurück.
Diese anfängliche Vorkühlphase senkte die Betontemperatur über einen Zeitraum von sechs bis zwölf Wochen – abhängig von der Blocklage und den saisonalen Umgebungsbedingungen – annähernd auf das Niveau des Flusswassers. Durch die Nutzung von unaufbereitetem Flusswasser für die primäre Wärmeabfuhr sparte das Projekt gewaltige Mengen an Kälteleistung ein und entzog dem Baukörper rund zwei Drittel der überschüssigen Gesamtwärme, ohne ein einziges Kilowatt künstlicher Kälteenergie zu verbrauchen. Erst als der Beton im thermischen Gleichgewicht mit dem Fluss stand, wurde der Kreislauf auf die zweite, maschinell gekühlte Stufe umgestellt.
Die Ammoniak-Kälteanlage
Um den Beton auf seine endgültige Entwurfstemperatur zu bringen – die der späteren mittleren Temperatur des tiefen Stauseewassers und des umgebenden Gebirges entsprechen oder leicht darunter liegen musste –, genügte das Flusswasser nicht. Die Ingenieure des Bureau of Reclamation legten fest, dass der Beton je nach Höhenlage und Einbautiefe innerhalb der Staumauer künstlich auf Temperaturen zwischen 40 und 55 Grad Fahrenheit (4,4 und 12,8 Grad Celsius) abgekühlt werden musste. Zur Bereitstellung dieses Kaltwassers errichtete das Bauunternehmen Six Companies Inc. eine der bis dahin größten industriellen Kälteanlagen.
Die Anlage wurde auf einer Felsbank an der Canyonwand unterhalb der Staumauer errichtet und beherbergte drei gewaltige, motorgetriebene horizontale Ammoniakverdichter neben mehreren Rohrbündel-Flüssigkeitskühlern. Die Anlage wies eine nutzbare Kälteleistung von 1.000 Tonnen Eis pro 24 Stunden auf – ein Industriemaß, das einer Wärmeaufnahme entspricht, die dem täglichen Schmelzen von 2.000.000 Pfund Eis gleichkommt. Die Anlage kühlte sedimentfreies Frischwasser auf 40 bis 45 Grad Fahrenheit (4,4 bis 7,2 Grad Celsius) ab, bevor es in das isolierte Verteilnetz gepumpt wurde.
Zwei isolierte 14-Zoll-Stahlhauptleitungen transportierten das gekühlte Wasser von der Kälteanlage über eine Hängebrücke in den zentralen Schacht der Staumauer. Von diesen vertikalen Steigleitungen aus verteilten Verteilerrohre das Kaltwasser mit sorgfältig eingeregelten Durchflüssen von etwa drei bis vier Gallonen pro Minute und Kreislauf in die einzelnen Kühlschlangen der Blöcke. Das erwärmte Rücklaufwasser wurde in entsprechenden Sammelleitungen erfasst und im geschlossenen Kreislauf zu den Kältemaschinen zurückgeführt, was aufbereitetes Wasser sparte und den thermodynamischen Wirkungsgrad optimierte.
Strömungsdynamik und Temperaturgradienten

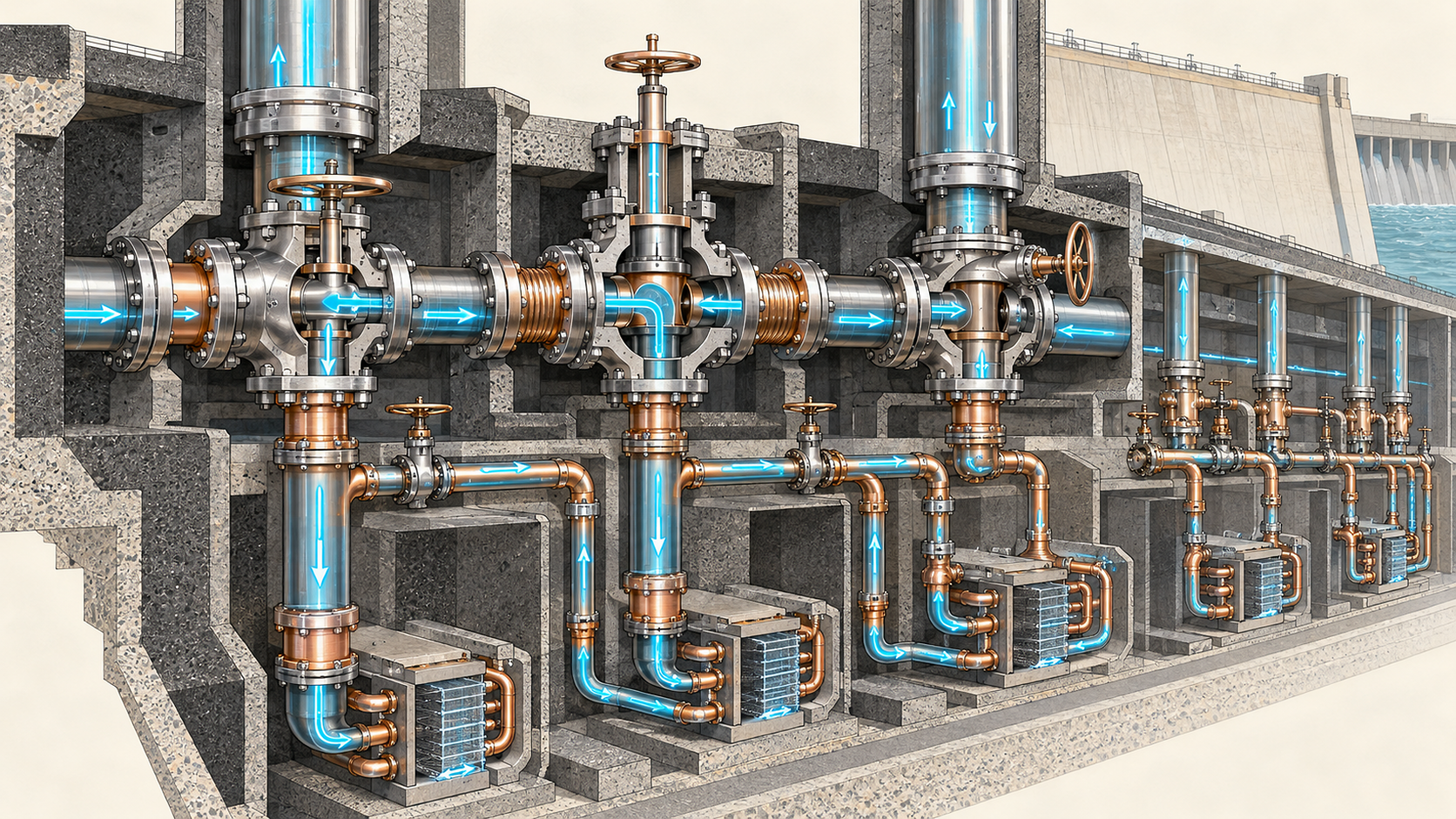

Die Steuerung des Kühlmitteldurchflusses durch hunderte aktive Schleifen erforderte ein präzises hydraulisches Management. Strömte Wasser zu lange in eine Richtung durch eine Schleife, erwärmte sich die Flüssigkeit auf ihrem Weg. Es entstand ein innerer Temperaturgradient, bei dem der Beton nahe dem Zulauf wesentlich schneller abkühlte als am Auslaufende. Diese ungleichmäßige Kontraktion konnte interne Scherrisse zwischen gegenüberliegenden Rändern desselben Blocks auslösen.
Um die thermische Symmetrie im Blockinneren zu wahren, verlangten die Betriebsvorschriften periodische Strömungsumkehrungen. An den Verteilern wurden Ventile so umgestellt, dass alle 48 bis 72 Stunden die Durchflussrichtung in jedem einzelnen Kreislauf wechselte. Durch den Tausch von Ein- und Auslass wurde der Temperaturgradient entlang der Rohrleitung kontinuierlich invertiert und geglättet, sodass beide Seiten jedes Betonblocks mit identischen mittleren Raten abkühlten.
Darüber hinaus mussten die Ingenieure die Abkühlungsrate selbst streng begrenzen. Eine Beschleunigung der Wärmeabfuhr über zulässige Grenzen hinaus hätte zu unzulässig hohen Verformungsunterschieden zwischen der Rohroberfläche und dem umgebenden Beton geführt. Standardbetriebsprotokolle beschränkten die Abkühlungsrate so, dass die Temperatur keines Blocks um mehr als zwei bis drei Grad Fahrenheit (1,1 bis 1,7 Grad Celsius) pro Woche fiel. Techniker überwachten die Rücklauftemperaturen kontinuierlich; ein plötzlicher Anstieg oder Abfall deutete auf eine fehlerhafte Durchflussverteilung oder eine lokale Verstopfung im Rohrnetz hin und erforderte rasche Ventileingriffe.
Formulierung von Zement mit niedriger Hydratationswärme
Das mechanische Rohrsystem war nur die halbe thermodynamische Lösung; die andere Hälfte bestand in einem materialwissenschaftlichen Fortschritt. Handelsüblicher Portlandzement der frühen 1930er-Jahre war primär auf hohe Frühfestigkeit ausgelegt, gekennzeichnet durch hohe Anteile an Tricalciumsilikat (C3S) und Tricalciumaluminat (C3A). Diese beiden chemischen Verbindungen hydratisieren rasch und setzen den überwiegenden Teil ihrer thermischen Energie innerhalb der ersten 48 bis 72 Stunden nach dem Mischen frei. Für Massenbeton stellte dieser rasche Wärmeschub ein unkalkulierbares Risiko dar.
Unter der wissenschaftlichen Leitung des Chemikers Raymond E. Davis und des Bureau of Reclamation wurde ein umfassendes Untersuchungsprogramm initiiert, um gezielt für die Hoover-Talsperre einen modifizierten Zement mit niedriger Hydratationswärme (Low-Heat-Zement) zu entwickeln. Die chemische Zusammensetzung wurde systematisch angepasst: Tricalciumaluminat, das bei der Hydratation enorme 207 Kalorien pro Gramm freisetzt, wurde auf maximal 7 bis 8 Prozent begrenzt. Tricalciumsilikat wurde deutlich reduziert, während Dicalciumsilikat (C2S), das sehr langsam hydratisiert und nur 62 Kalorien pro Gramm erzeugt, zum dominierenden Bestandteil mit über 50 Prozent des Zementgemischs angehoben wurde.
Diese modifizierte Zusammensetzung dämpfte den anfänglichen Temperaturanstieg drastisch. Nach sieben Tagen erzeugte der Low-Heat-Zement lediglich etwa 60 Kalorien pro Gramm, verglichen mit fast 100 Kalorien pro Gramm bei damaligen Standardzementen. Zwar wies der mit dieser Mischung hergestellte Beton in den ersten zwei Wochen eine geringere Druckfestigkeit auf, doch übertraf seine langfristige Festigkeitsentwicklung nach einem und zwei Jahren die herkömmlicher Gemische. Durch die verlangsamte Hydratation verteilte sich die Wärmefreisetzung über Monate, sodass das Kühlrohrnetz die Wärme gleichmäßig abführen konnte, ohne von einer frühen Temperaturspitze überfordert zu werden.
Fugenverpressung und monolithischer Verbund
Das künstliche Kühlsystem verfolgte ein klares mechanisches Ziel: jeden unabhängigen Block vor dem Einstau des Reservoirs auf sein endgültiges Kontraktionsmaß zu bringen. Wäre die Talsperre als Anordnung isolierter Pfeiler ohne Nachbehandlung verblieben, hätte der hydrostatische Druck die Blöcke ungleichmäßig gegeneinander gepresst, was lokale Quetschungen an den Kontaktpunkten hervorgerufen und Wasser unter Hochdruck durch die offenen Fugen getrieben hätte. Die Blöcke mussten so weit heruntergekühlt werden, bis sie ihr minimales langfristiges Volumen erreichten und sichtbare, gleichmäßige Spalte entlang der Vertikalfugen bildeten.
Sobald Widerstandsthermometer bestätigten, dass ein Bauteilbereich seine Zieltemperatur erreicht hatte – meist zwischen 40 und 50 Grad Fahrenheit –, wurde das Kühlwasser abgestellt. Durch die Kontraktion der Blöcke hatten sich die vertikalen Fugen zwischen benachbarten Säulen um Bruchteile eines Zolls geöffnet, typischerweise um 0,05 bis 0,125 Zoll (1,3 bis 3,2 mm). In diese Fugen war bereits beim Einbau ein System aus Kupfer-Dichtungsbändern, Einpressrohren und dünnen Entlüftungsleitungen integriert worden.
Arbeitstrupps verpressten eine fließfähige Suspension aus reinem Zement und Wasser mit exakt eingestelltem Wasser-Zement-Wert unter Drücken von 50 bis 300 Pfund pro Quadratzoll (345 bis 2.070 kPa) in die offenen Fugen. Die Zementsuspension drang in jeden Winkel des Spaltes ein, umschloss die trapezförmigen Scherverzahnungen und verband benachbarte Säulen zu einem monolithischen Bogen. Nach dem Erstarren des Einpressmörtels waren die vormals getrennten Säulen zu einer durchgehenden Druckzone verschmolzen, die hunderttausende Tonnen hydrostatischen Wasserdrucks ohne innere Zugrisse direkt in die Felswände des Black Canyon einleiten konnte.
Strukturelle Integrität und Auftriebskontrolle
Die Abfolge aus Kühlung und Fugenverpressung trug unmittelbar dazu bei, das Bauwerk vor seinem gefährlichsten hydraulischen Feind zu schützen: dem inneren Auftriebsdruck. Steigt das Stauwasser hinter einer Staumauer an, sucht sich das Wasser Wege durch poröses Gründungsgestein und Arbeitsfugen im Beton. Dringt Druckwasser in horizontale oder vertikale Trennflächen ein, baut sich ein Porenwasserdruck auf, der dem Eigengewicht der Struktur entgegenwirkt und deren Sicherheit gegen Gleiten und Kippen drastisch verringert.
Indem die Betonblöcke vor dem Verpressen der Fugen heruntergekühlt wurden, stellten die Ingenieure sicher, dass die Wasserseite unter Einstau eine fugenlose Druckzone bildete. Thermische Kontraktionsrisse, die ältere Gewichtsstaumauern durch Infiltration von Stauseewasser geschädigt hatten, wurden vollständig unterbunden. Der monolithische Fugenverschluss schloss vertikale Fließwege aus, während akribische Oberflächenreinigung und pneumatisches Sandstrahlen zwischen den Fünf-Fuß-Lagen für einen hochfesten Verbund mit hoher Scher- und Zugfestigkeit sorgten.
Um verbleibendes Sickerwasser abzuführen, das die wasserseitige Dichtungsebene umgehen könnte, wurde das Bauwerksinnere von einem weit verzweigten System aus Kontrollgängen, porösen Drainagerohren und tief in die Felswiderlager gebohrten Entlastungsbohrungen durchzogen. Zusätzlich wurde nahe dem wasserseitigen Dammfuß ein tiefer Hochdruck-Injektionsschleier in das Gründungsgebirge eingebracht. Das Zusammenwirken aus rissfreiem, nachgekühltem Beton, dichter Injektionssohle und inneren Drainagegängen verhinderte schädlichen Sohlenwasserdruck und sicherte das statische Gleichgewicht der gesamten Mauer.
Messtechnik und Temperaturüberwachung
Der Betrieb eines künstlichen Kühlsystems über Millionen Kubikmeter Beton hinweg ohne thermische Echtzeitüberwachung wäre fatal gewesen. Eine zu starke Abkühlung eines Bereichs hätte Zugrisse erzeugt, während eine unzureichende Kühlung zu schmalen Fugenöffnungen geführt hätte, die ein vollständiges Verpressen unmöglich gemacht hätten. Um den Bauwerkszustand kontinuierlich zu erfassen, installierten die Ingenieure ein beispielloses Messnetz aus über 2.000 eingebetteten elektrischen Widerstandsthermometern im Inneren der Hoover-Talsperre.
Diese Sensoren bestanden aus feinen Spulen aus isoliertem Kupfer- oder Nickeldraht, die in wasserdichten Metallkapseln eingeschlossen waren. Das Messprinzip basierte auf der linearen Abhängigkeit des elektrischen Widerstands von der Temperatur: Änderte sich die Temperatur des Betons um die Kapsel, veränderte sich der Widerstand der Drahtspule proportional. Anhand von Kalibriertabellen rechnete das Bedienpersonal die mit Wheatstone-Messbrücken ermittelten Widerstandswerte mit einer Genauigkeit von einem halben Grad Fahrenheit (0,28 Grad Celsius) in Temperaturen um.
Die Messleitungen jedes einzelnen Thermometers wurden durch die Betonlagen geführt und in Schutzrohren gebündelt, die an Klemmentafeln in den Längskontrollgängen endeten. Täglich begingen Messtechniker die Stollen mit tragbaren Wheatstone-Brücken und schlossen sich an hunderte Anschlüsse an, um den thermischen Zustand der Mauer zu kartieren. Diese Messwerte gestatteten es den Maschinisten der Kälteanlage, den Kaltwasserfluss durch gezielte Blockzonen zu regeln, Blöcke mit erhöhtem Kühlbedarf zu identifizieren und Abschnitte zu bestimmen, die für die Fugenverpressung bereit waren.
Stilllegung der Rohre und zementäre Verfüllung
Hatte ein Kühlkreislauf seinen Zweck erfüllt – den jeweiligen Betonabschnitt auf Solltemperatur gebracht und dort gehalten, bis die Fugenverpressung abgeschlossen war –, durften die eingebetteten dünnwandigen Stahlrohre nicht offen im Bauwerk verbleiben. Hunderte Meilen leerer, luft- oder wassergefüllter Ein-Zoll-Hohlräume hätten Fehlstellen, Spannungskonzentrationen und potenzielle Korrosions- oder Sickerwege unter anhaltender hydrostatischer Last geschaffen.
Die Kühlrohre mussten dauerhaft stillgelegt und kraftschlüssig in das Betongefüge integriert werden. Dazu wurden die Schleifen von den Kaltwasserverteilern getrennt, mit sauberer Druckluft ausgeblasen, um sämtliches Restwasser zu entfernen, und auf Durchgängigkeit geprüft. Anschließend wurden an den Rohrenden im Zentralschacht und in den Inspektionsgängen Verpressnippel montiert.
Hochdruck-Injektionspumpen drückten daraufhin eine Suspension aus reinem Portlandzement, Wasser und Quellmitteln unter Drücken von 100 bis 200 Pfund pro Quadratzoll (690 bis 1.380 kPa) durch die Rohrschleifen. Der Einpressvorgang lief so lange, bis an den Auslassenden blasenfreier Zementmörtel gleichmäßiger Konsistenz austrat, was die vollständige Entlüftung belegte. Danach wurden die Leitungen unter Druck verschlossen, sodass das Rohrinnere vollständig mit Zementstein ausgefüllt war. Dieser abschließende Schritt wandelte das temporäre Wärmetauschernetz in einen inerten, dauerhaften Bestandteil des Massenbetons um und stellte die volle Homogenität des Baukörpers wieder her.
Bleibendes Erbe im weltweiten Talsperrenbau
Das künstliche Kühlsystem der Hoover-Talsperre markierte einen Wendepunkt im modernen Wasserbau. Bevor sich dieses Verfahren bewährte, war die geometrische Größe von Beton-Gewichtsstaumauern durch die langsame natürliche Wärmeleitung und zerstörerische Schwindrisse begrenzt. Indem die Ingenieure des Bureau of Reclamation Massenbeton von einem schwer kontrollierbaren, rissanfälligen Baustoff in ein thermodynamisch steuerbares System überführten, bewiesen sie, dass monumentale Tragwerke sicher und beherrschbar errichtet werden können.
Die im Black Canyon entwickelten Methoden wurden rasch zur Richtschnur für spätere Großtalsperren weltweit. Die Grand-Coulee-Talsperre am Columbia River, die Shasta-Talsperre in Kalifornien und die Glen-Canyon-Talsperre am oberen Colorado River nutzten verfeinerte Versionen des an der Hoover-Talsperre erprobten Kühlsystems, der Ammoniak-Kälteanlagen und der Fugeninjektionsverfahren. Jahrzehnte später griffen internationale Großprojekte wie die Kariba-Talsperre im südlichen Afrika und das Drei-Schluchten-Projekt in China direkt auf die mathematischen Wärmediffusionsmodelle zurück, die Glover und seine Kollegen erarbeitet hatten.
Im modernen Massenbetonbau kommt heute häufig Walzbeton (RCC) in Verbindung mit Puzzolanen, Flugasche und Hochofenschlacke zum Einsatz, um die Hydratationswärme bereits auf chemischer Ebene zu minimieren. Doch wo immer massive Hochleistungsbauteile eine präzise Begrenzung volumetrischer Verformungen erfordern – von Bogenstaumauer-Widerlagern über Brückenpfeilerfundamente bis zu Sohlplatten von Reaktorsicherheitsbehältern –, bleiben die an der Hoover-Talsperre etablierten physikalischen Grundsätze gültig: Steuerung der chemischen Reaktionswärme, Beherrschung innerer Temperaturgradienten und die ingenieurmäßige Vorwegnahme der volumetrischen Kontraktion.
Quellen und weiterführende Literatur
Vertiefen Sie Ihr Verständnis mit den technischen Quellen.
United States Bureau of Reclamation - Boulder Canyon Project Final Reports: Cooling of Concrete (Part IV, Bulletin 3)Externe Quelle · Öffnet in einem neuen Tab American Concrete Institute - ACI 207.1R: Guide to Mass ConcreteExterne Quelle · Öffnet in einem neuen Tab American Society of Civil Engineers - History and Heritage of Civil Engineering: Hoover DamExterne Quelle · Öffnet in einem neuen Tab
